Năm 2024 ghi nhận mức giá truyền tải điện là 83,07 đồng/kWh, tỉ suất lợi nhuận trước thuế trên vốn chủ sở hữu là 2%, tương ứng lợi nhuận trước thuế là 506 tỉ đồng.
Ngày 7-1, Tổng công ty Truyền tải điện quốc gia (EVNNPT) tổ chức hội nghị tổng kết công tác năm 2024 và triển khai nhiệm vụ năm 2025.

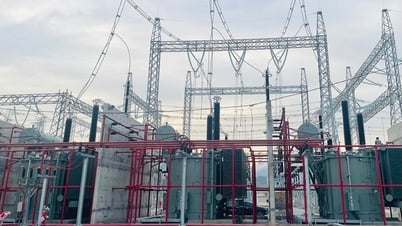

Theo EVNNPT, đến nay khối lượng quản lý vận hành đạt khoảng 32.080km đường dây và 205 trạm biến áp (TBA). Bao gồm hơn 11.700km đường dây 500kV, tăng 9,9% so với năm 2023 và hơn 20.300km đường dây 220kV.
Vận hành 32.080km đường dây, truyền tải 246,66 tỉ kWh
Sản lượng điện truyền tải đạt 246,66 tỉ kWh, tăng 10,76% so với cùng kỳ năm 2023 và tăng 5,46% so với kế hoạch năm 2024. Với sản lượng điện truyền tải có mức tăng trưởng tốt, đã tạo điều kiện thuận lợi cho kết quả thực hiện các chỉ tiêu chính của EVNNPT về doanh thu, chi phí khoán.
Đáng chú ý, lưới truyền tải vận hành an toàn, ổn định, đặc biệt với đường dây 500kV Bắc – Trung trong điều kiện vận hành hết sức căng thẳng vào các tháng nắng nóng cao điểm để góp phần đảm bảo cung cấp điện trong năm 2024.
Tổn thất điện năng hiện ở mức 2,62% (6,640 tỉ kWh), tăng 0,22% so với năm 2023 (2,40%), cao hơn 0,22% so với chỉ tiêu kế hoạch (2,40%).
Mặc dù có nhiều khó khăn, song EVNNPT cho hay đã khởi công và đóng điện đưa vào vận hành được các dự án quan trọng phục vụ giải tỏa công suất nguồn và đảm bảo cung cấp điện.
Cụ thể như các đường dây 220kV mạch 2 Quảng Ngãi – Quy Nhơn, Nha Trang – Tháp Chàm, giai đoạn 1, đường dây đấu nối Nhơn Trạch 3; TBA 220kV Phố Cao, M2 TBA 220kV Thái Thụy, Yên Hưng; lắp đặt tụ bù lưới truyền tải điện khu vực miền Bắc…
Đặc biệt, các dự án đường dây 500kV mạch 3 có quy mô rất lớn với tổng mức đầu tư trên 22.356 tỉ đồng, song EVNNPT đã đưa vào vận hành với tiến độ kỷ lục chỉ hơn 6 tháng. Nhờ vậy, tổng giá trị đầu tư xây dựng của tổng công ty đạt mức cao, ước tính 30.045 tỉ đồng.
Thu xếp vốn lớn cho dự án 500kV mạch 3
EVNNPT cho hay năm 2024 ghi nhận mức giá truyền tải điện là 83,07 đồng/kWh, tỉ suất lợi nhuận trước thuế trên vốn chủ sở hữu là 2%, tương ứng lợi nhuận trước thuế 506 tỉ đồng. Các giải pháp tiết kiệm, tối ưu hóa chi phí đã góp phần nâng cao hiệu quả sử dụng vốn, đảm bảo lợi nhuận.
Để triển khai các dự án, tổng công ty đã thu xếp vốn đầy đủ, kịp thời cho các dự án đầu tư xây dựng với tổng giá trị vay khoảng 43.466 tỉ đồng.
Đặc biệt, EVNNPT đã ký các hợp đồng vay vốn với 5 ngân hàng với tổng số tiền 15.644 tỉ đồng, giải ngân kịp thời và đầy đủ, góp phần đảm bảo hoàn thành dự án mạch 3 đúng tiến độ; vay không có bảo lãnh Chính phủ 67 triệu euro.
Năm 2025, EVNNPT đặt mục tiêu sản lượng điện truyền tải 269,1 tỉ kWh. Tỉ lệ tổn thất điện năng trên lưới điện truyền tải 2,4%. Hoàn thành chuyển thao tác xa, không người trực 100% các TBA 220kV.
Đồng thời, doanh nghiệp dự kiến khởi công 34 dự án; hoàn thành và đóng điện 74 dự án với tổng giá trị 20.670,913 tỉ đồng, trong đó đầu tư thuần khoảng 14.746,252 tỉ đồng. Một số dự án cam kết đóng điện như trạm biến áp Nghĩa Lộ và đường dây 220kV Nghĩa Lộ – Việt Trì; trạm 500kV Vĩnh Yên và đường dây đấu nối; trạm 220kV Vũng Áng và đấu nối…
Nguồn: https://tuoitre.vn/co-them-duong-day-500kv-mach-3-keo-dien-ra-bac-truyen-tai-dien-quoc-gia-lai-hon-500-ti-dong-20250107215148142.htm
