Chấn chỉnh nhà thầu chậm di dời đường điện, cản tiến độ cao tốc Bắc


Vướng đường điện, máy móc chưa thể tiếp cận công trường

Những ngày cuối tháng 7, trên công trường dự án thành phần cao tốc Chí Thạnh – Vân Phong, Công ty CP tập đoàn Phúc Lộc triển khai nhiều mũi thi công nền đường, xử lý nền đất yếu bằng cọc xi măng với tổng chiều dài 7,6km.

Tuy nhiên, khi đến Km 20+440 – Km 20+860 đoạn qua xã Hòa Kiến, TP Tuy Hòa (Phú Yên), đường dây 220kV vắt ngang tuyến cao tốc với chiều dài 160m chưa được di dời khiến nhà thầu không thể triển khai những bước tiếp theo.

Chấn chỉnh nhà thầu chậm di dời đường điện, cản tiến độ cao tốc Bắc - Nam qua Phú Yên- Ảnh 1.

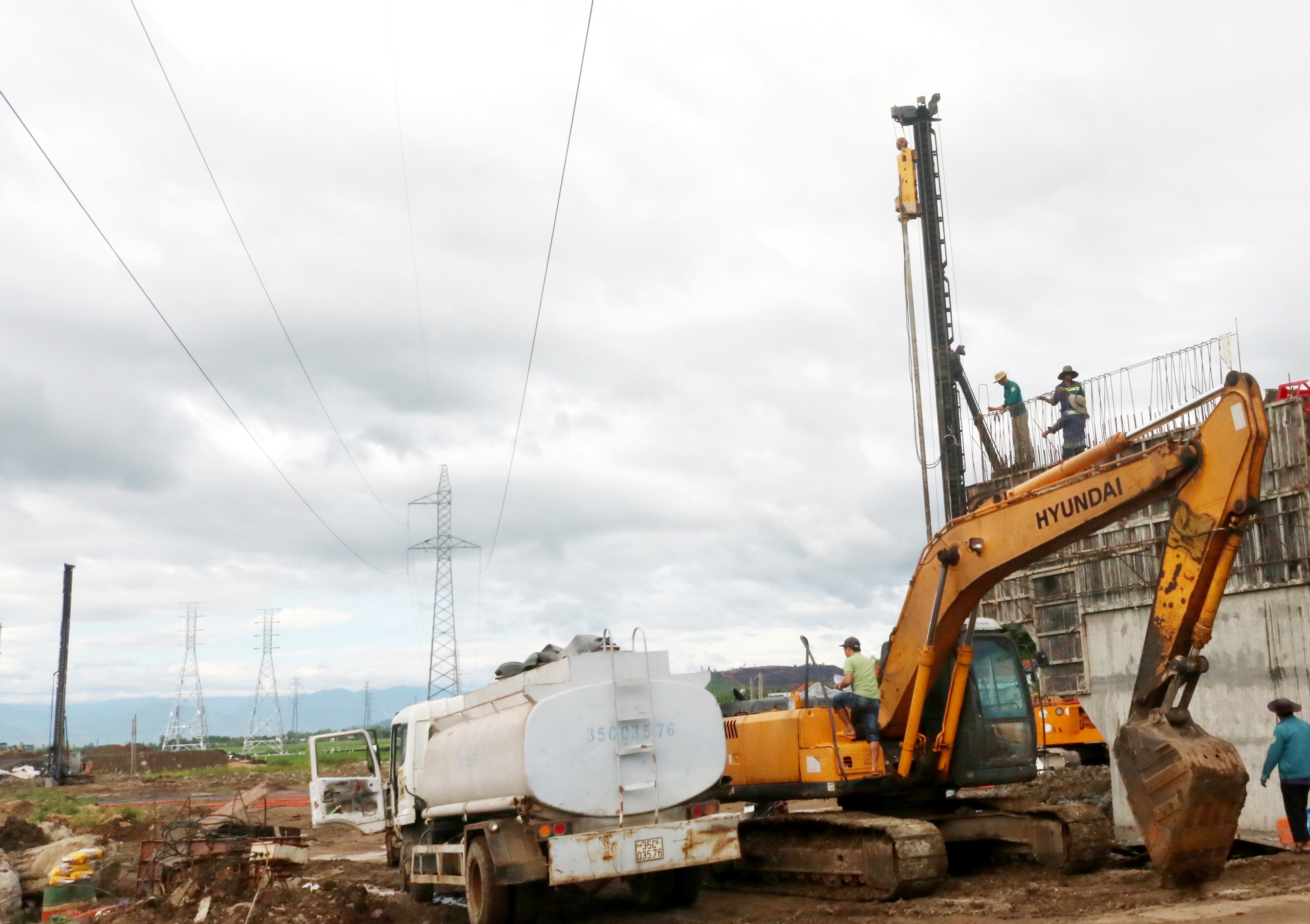

Nhà thầu gặp khó khi thi công cao tốc do vướng trụ điện cao thế ở TX Đông Hòa.

Ông Bùi Văn Lanh, Chỉ huy trưởng thuộc Công ty CP Tập đoàn Phúc Lộc phụ trách gói thầu XL01 của dự án cho biết, hiện phạm vi thi công của đơn vị đang vướng 1 đường điện 220 kV và 2 đường điện 110kV.

Trong đó, đường điện 110kV đang được nâng lên để di chuyển sang đường tạm, đơn vị thi công đang đắp đất giai đoạn 1 còn đường điện 220kV chưa được di dời. Vị trí này đang cần xử lý nền đất yếu nhưng đơn vị thi công không thể đưa máy móc chuyên dụng vào làm việc được vì không đảm bảo an toàn điện.

Tương tự, tại TX Đông Hòa còn 4 vị trí vướng hạ tầng kỹ thuật lưới điện, với tổng chiều dài 532m, đang gây khó cho các nhà thầu.

Ông Ngô Tiến Hà, Phó giám đốc ban điều hành Công ty CP Tập đoàn xây dựng miền Trung, phụ trách gói thầu XL02 chia sẻ, trên tuyến dài 10km do đơn vị đảm nhận thi công có đến 3 vị trí vướng mắc liên quan đường dây điện cao thế.

Trong đó, vị trí cầu vượt tại Km37 đã triển khai đúc dầm xong nhưng không thể đưa thiết bị vào thi công cọc khoan nhồi, mố trụ cầu vì vướng vào lưới điện cao thế.

Tại Km40, đơn vị đang xử lý nền đất yếu kết hợp đắp đất gia tải nhưng có đến 250m không thể xử lý được vì vướng lưới điện.

“Các vị trí thi công xử lý nền đất yếu và đắp gia tải phải có thời gian chờ lún từ 270-385 ngày. Nếu lưới điện không giải phóng trước 31/7 sẽ ảnh hưởng trực tiếp đến tiến độ chung của dự án”, ông Hà nói.

Chấn chỉnh nhà thầu chậm di dời đường điện, cản tiến độ cao tốc Bắc - Nam qua Phú Yên- Ảnh 2.

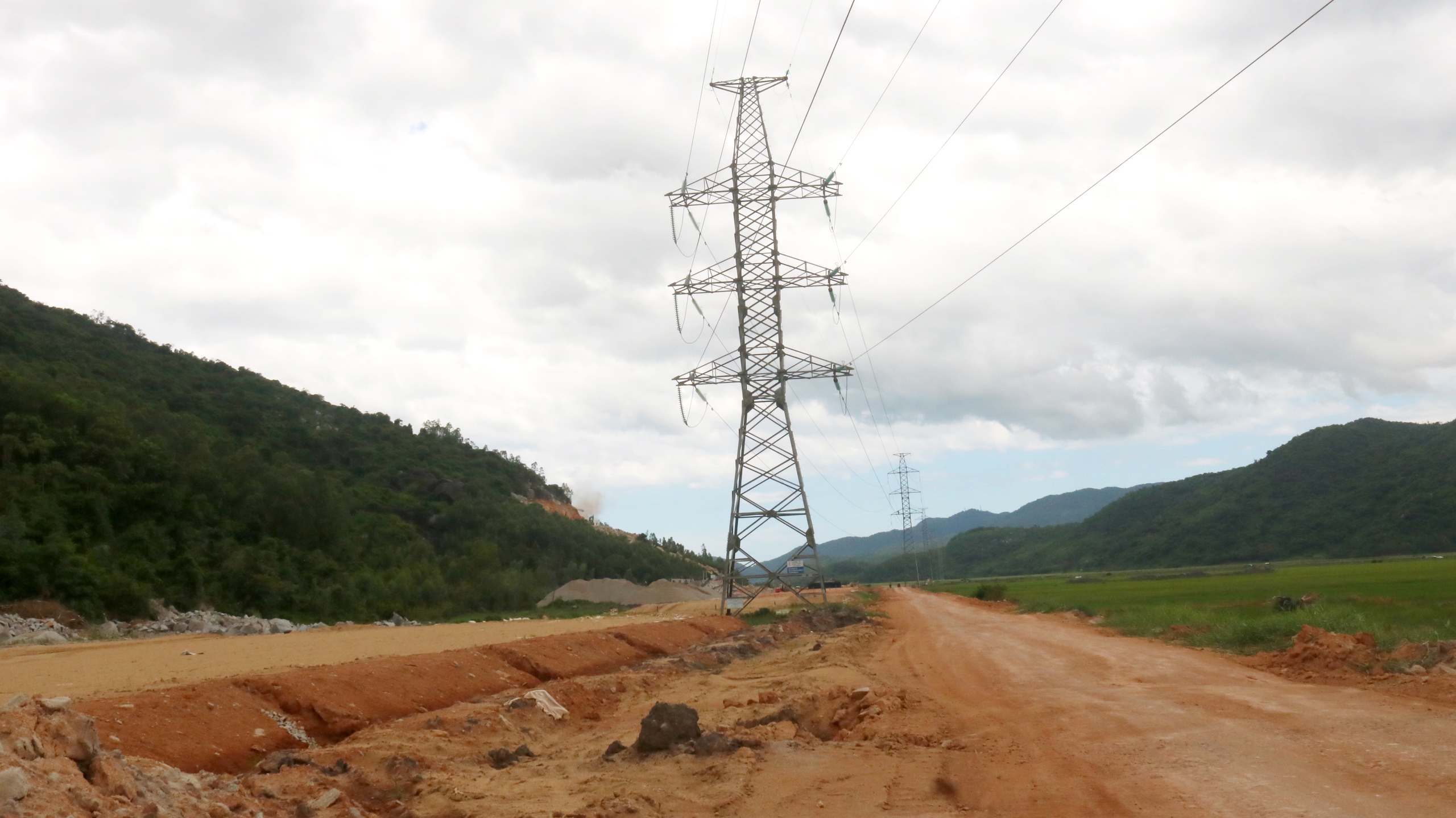

Tại TP Tuy Hòa, một thiết bị máy khoan chuyên dụng có cần cao gần 30m đang phải “vừa làm vừa chờ” vì không thể tiếp cận thi công dưới đường dây điện có chiều cao 17m.

Theo Sở GTVT tỉnh Phú Yên, đến giữa tháng 7/2024, các địa phương cơ bản đã hoàn thành di dời hệ thống đường dây trung hạ thế trong phạm vi mặt bằng thi công Dự án cao tốc Bắc – Nam, đoạn qua địa phận Phú Yên.

Một số vị trí đường dây cao thế còn lại, nhà thầu mới thi công hoàn thành 99/103 móng trụ 110kV và 220kV; dựng 23/103 trụ.

Theo đơn vị này, nguyên nhân lớn nhất ảnh hưởng đến tiến độ di dời hệ thống điện 220kV, 110kV là do chậm cung ứng vật tư thiết bị điện, phụ kiện đường dây cao thế do phải nhập khẩu từ nước ngoài. Đến cuối tháng 7/2024, các nhà thầu mới có đủ phụ kiện đường dây tại chân công trình nên ảnh hưởng lớn đến tiến độ thi công, di dời lưới điện.

Kiên quyết chấn chỉnh nhà thầu chậm di dời

Theo Ban quản lý dự án đầu tư xây dựng TP Tuy Hòa, đến 20/7, TP Tuy Hòa đã hoàn thành di dời hệ thống thông tin và lưới điện 0,4kV. Hệ thống điện 220kV mới thi công xong phần đào móng và đang triển khai thi công phần lắp trụ, đường dây.

Ngay sau khi có đầy đủ vật tư, công tác di dời hạ tầng kỹ thuật, lưới điện sẽ được đẩy nhanh tiến độ để bàn giao mặt bằng cho các đơn vị thi công.

Trong khi đó, TX Đông Hòa, đến ngày 20/7, các đơn vị thi công mới vận chuyển toàn bộ vật tư, móng trụ, cáp quang, sứ về chân công trình. Cơ quan chức năng địa phương đang yêu cầu các đơn vị dồn lực thi công di dời hạ tầng kỹ thuật.

Chấn chỉnh nhà thầu chậm di dời đường điện, cản tiến độ cao tốc Bắc - Nam qua Phú Yên- Ảnh 3.

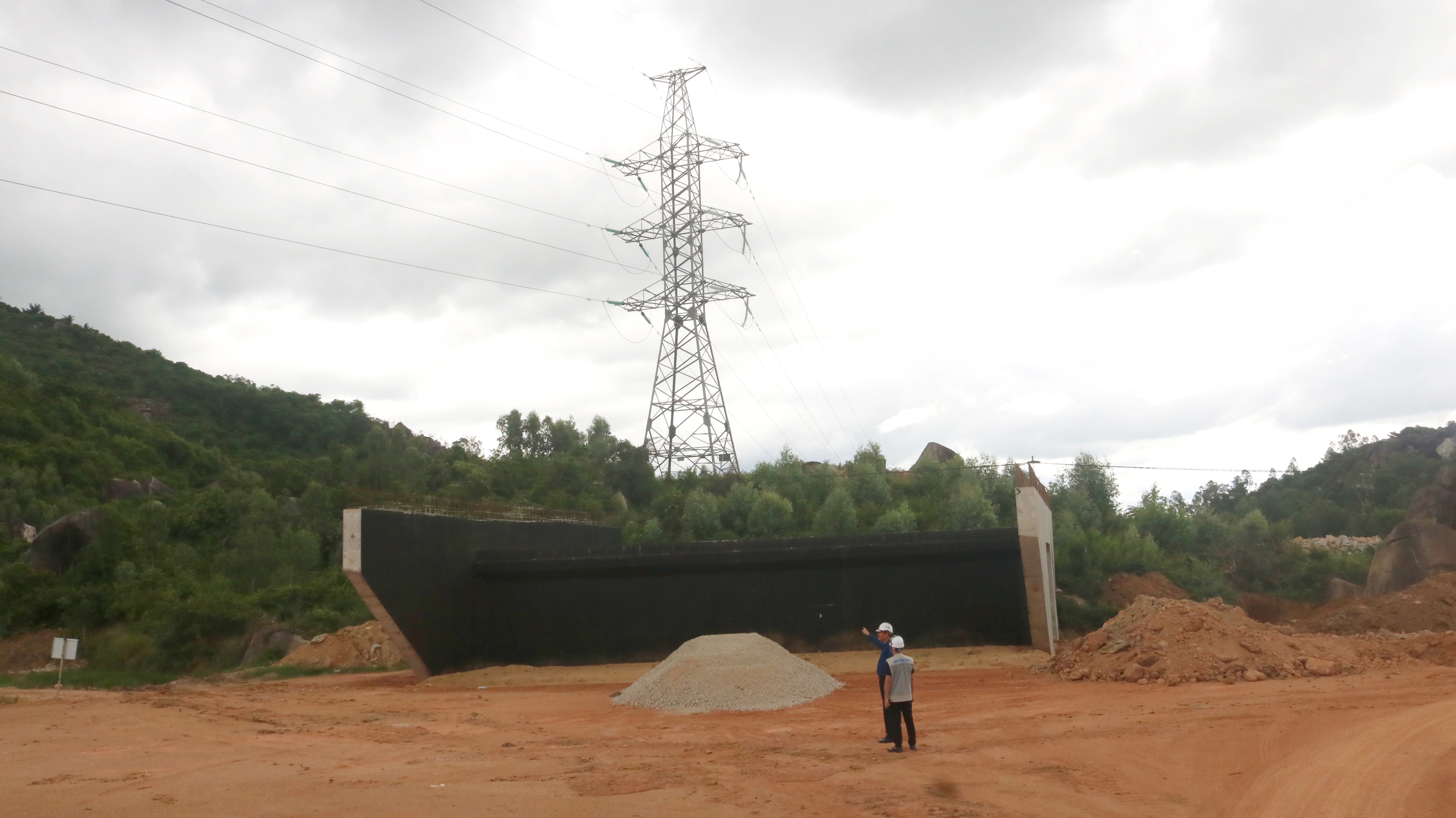

Một đoạn đường cao tốc chưa thể thi công do vướng lưới điện cao thế tại TX Đông Hòa.

Ông Phạm Văn Tiến, Phó giám đốc Sở GTVT Phú Yên cho biết, UBND tỉnh đã yêu cầu các đơn vị thi công quyết tâm hoàn trả lưới điện trong tháng 7/2024 nhằm đảm bảo tiến độ chung của dự án cao tốc Bắc – Nam.

“Thực hiện chỉ đạo, chúng tôi đã đề nghị các địa phương, đơn vị khẩn trương tháo gỡ các khó khăn liên quan đến việc tiếp nhận vật tư, thiết bị điện; Thực hiện thủ tục cắt điện, thủ tục thanh toán khối lượng hoàn thành, kiên quyết chấn chỉnh các nhà thầu thi công chậm tiến độ.

Trong thời gian này, các đơn vị, địa phương phải lập và gửi tiến độ chi tiết cam kết thời gian hoàn thành đối với các hạng mục như: Dựng trụ, kéo rải căng dây, thực hiện thủ tục cắt điện để di dời các vị trí hệ thống đường dây điện còn vướng trên mặt bằng thi công đường cao tốc; Đồng thời, phải chịu trách nhiệm trước UBND tỉnh trong trường hợp chậm di dời hạ tầng kỹ thuật, gây ảnh hưởng đến tiến độ hoàn thành dự án vào năm 2025 theo yêu cầu của Chính phủ”, lãnh đạo Sở GTVT Phú Yên chia sẻ.



Nguồn: https://www.baogiaothong.vn/chan-chinh-nha-thau-cham-di-doi-duong-dien-can-tien-do-cao-toc-bac-nam-qua-phu-yen-192240730174319175.htm

Cùng chủ đề

Khởi công mở rộng cao tốc TPHCM – Trung Lương

Thông báo kết luận nêu rõ: Thủ tướng Chính phủ đã chỉ đạo Bộ Giao thông vận tải tham mưu việc đầu tư mở rộng đường cao tốc Thành phố Hồ Chí Minh - Trung Lương - Mỹ Thuận từ tháng 7 năm 2023; Phó Thủ tướng Trần Hồng Hà đã giao Bộ Giao thông vận tải nghiên cứu, đề xuất đầu tư tại văn bản số 6727/VPCP-CN ngày 31/8/2023. Trong thời gian nghiên cứu, đề xuất điều...

Khởi công mở rộng cao tốc TP Hồ Chí Minh-Trung Lương- Mỹ Thuận trong quý II/2025

Thông báo kết luận nêu rõ: Thủ tướng Chính phủ đã chỉ đạo Bộ Giao thông vận tải tham mưu việc đầu tư mở rộng đường cao tốc TP Hồ Chí Minh - Trung Lương - Mỹ Thuận từ tháng 7/2023; Phó Thủ tướng Trần Hồng Hà đã giao Bộ Giao thông vận tải nghiên cứu, đề xuất đầu tư tại văn bản số 6727/VPCP-CN ngày 31/8/2023. Trong thời gian nghiên cứu, đề xuất điều chỉnh quy hoạch...

Tin mới nhất, hay nhất trên Báo Giao thông ngày 17/12/2024

Công trường cao tốc sau 4 tháng thi đua; Xử lý vi phạm giao thông xuyên đêm, xuyên Tết; Hết cảnh chen chúc, xếp hàng đăng ký ô tô; Xe đủ khách không cần chờ giờ xuất bến... là những thông tin hấp dẫn trên Báo Giao thông ra ngày 17/12. ...

Thông xe 22km đoạn phía Tây cao tốc Bến Lức

Nhà thầu đang gấp rút đẩy nhanh các hạng mục thi công để hoàn thành 22km đoạn phía Tây của cao tốc Bến Lức - Long Thành. ...

Người phụ nữ bị “tình trẻ” tống tiền bằng clip nhạy cảm

(Dân trí) - Bị nữ tình nhân lớn tuổi đòi chia tay, Trần Nhân Phát (trú tại tỉnh Phú Yên) dùng clip nhạy cảm của 2 người đe dọa, yêu cầu nạn nhân phải đưa cho hắn 1 tỷ đồng. Ngày 16/12, Cơ quan Cảnh sát điều tra Công an tỉnh Phú Yên cho biết, đã tống đạt quyết định khởi tố bị can, bắt tạm giam Trần Nhân Phát (33 tuổi, trú tại thành phố Tuy Hòa, Phú Yên)...

Nổi bật

Mới nhất

Cùng tác giả

Từ 2025 cơ sở đăng kiểm mới phải cách trường học, bệnh viện tối thiểu 50m

Quy chuẩn kỹ thuật quốc gia về cơ sở vật chất kỹ thuật và vị trí của cơ sở đăng kiểm xe cơ giới vừa được Bộ GTVT ban hành quy định rõ về khoảng cách tối thiểu với trường học, bệnh viện. ...

Vựa đào Thái Bình tất bật vào vụ Tết, thương lái đặt cả vườn

Những ngày này, các nhà vườn trồng hoa đào cảnh ở xã Minh Tân (huyện Đông Hưng, tỉnh Thái Bình) đang tất bật chuẩn bị vào vụ Tết. ...

Hoa hậu H’Hen Niê mong du khách tới Côn Đảo cùng cộng đồng gìn giữ môi trường

Tỉnh Bà Rịa - Vũng Tàu đã triển khai chương trình ngày hội sống xanh để tuyên truyền bảo vệ môi trường, phát triển bền vững biển đảo địa phương. ...

Nhà thầu tuyến Vành đai 3 vừa làm vừa ngóng mặt bằng

Dù đã khởi công 1,5 năm nhưng dự án Vành đai 3 TP.HCM vẫn gặp nhiều vướng mắc trong GPMB. Việc thiếu mặt bằng khiến nhà thầu chưa thể đẩy nhanh tiến độ, nhân sự, máy móc phải nằm chờ. ...

Ứng dụng công nghệ mới trong bảo trì đường bộ, giảm phát thải, thân thiện với môi trường

Công nghệ cào bóc tái chế nguội tại chỗ giúp tận dụng vật liệu mặt đường cũ, tiết kiệm tài nguyên, giảm phát thải, thân thiện với môi trường. ...

Bài đọc nhiều

Việt Nam lọt top điểm đến rẻ nhất thế giới năm 2024

Tạp chí du lịch nổi tiếng Condé Nast Traveler liệt kê 21 điểm đến rẻ nhất dành cho du khách năm 2024, trong đó có Việt Nam. Du khách bất ngờ nhận quà khi ghé thăm Đà Nẵng, Việt Nam vào đầu năm 2024. Ảnh: Thuỳ Trang Theo Condé Nast Traveler, nhiều yếu tố cần cân nhắc khi lên kế hoạch cho một kỳ nghỉ, từ việc tìm địa điểm du lịch giá rẻ, sự an toàn của điểm đến cho tới các...

Tổng Bí thư, Chủ tịch nước Tô Lâm lên đường thăm cấp Nhà nước tới nước Cộng hòa nhân dân Trung Hoa

Nhận lời mời của Tổng Bí thư Ban Chấp hành Trung ương Đảng Cộng sản Trung Quốc, Chủ tịch nước Cộng hòa nhân dân Trung Hoa Tập Cận Bình và Phu nhân, Tổng Bí thư Ban Chấp hành Trung ương Đảng Cộng sản Việt Nam, Chủ tịch nước Cộng hòa xã hội chủ nghĩa Việt Nam Tô Lâm và Phu nhân cùng Đoàn đại biểu cấp cao Đảng và Nhà nước ta hôm nay rời Hà Nội, lên đường...

Lo đội nhà bị loại sớm ở AFF Cup, báo Indonesia cầu viện tuyển Việt Nam

(Dân trí) - Tờ Suara (Indonesia) đã lên tiếng cầu viện sự giúp đỡ của đội tuyển Việt Nam vì lo sợ đội nhà bị loại sớm ở AFF Cup 2024. Sau thất bại với tỷ số 0-1 trước đội tuyển Việt Nam vào hôm 15/12, Indonesia đối diện với nguy cơ bị loại. Họ đang xếp thứ hai bảng B với 4 điểm sau 3 trận đấu, hơn Philippines, Lào 2 điểm và hơn Myanmar 3 điểm. Tuy nhiên,...

AFF Cup 2024: Cơ hội cho đội tuyển Việt Nam khắc chế Indonesia

HLV Kim Sang-sik cùng trợ lý đã theo dõi rất kỹ màn thể hiện của Indonesia để vạch ra con đường chiến thắng cho đội tuyển VN, trong trận đấu giữa hai đội vào ngày 15.12 trên Sân vận động Việt Trì (Phú Thọ). THIẾU SÓT CỦA INDONESIA Trận hòa 3-3 trước Lào là cú ngã đau đớn của đội tuyển Indonesia, ngay trước khi thầy trò HLV Shin Tae-yong bước vào trận quyết đấu với VN trên sân Việt Trì vào 20 giờ...

Phương án sắp xếp, tinh gọn bộ máy ở tỉnh Thái Bình

Chiều 10/12, Tỉnh ủy Thái Bình tổ chức hội nghị Ban chấp hành Đảng bộ tỉnh mở rộng Kỳ họp thứ 37 triển khai các văn bản của Ban Chỉ đạo tỉnh về sắp xếp, tinh gọn tổ chức bộ máy trong hệ thống chính trị theo Nghị quyết số 18 của Ban Chấp hành Trung ương Đảng khóa XII.Phát biểu tại hội nghị, Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh, Trưởng ban Chỉ đạo tổng kết Nghị...

Cùng chuyên mục

Từ 2025 cơ sở đăng kiểm mới phải cách trường học, bệnh viện tối thiểu 50m

Quy chuẩn kỹ thuật quốc gia về cơ sở vật chất kỹ thuật và vị trí của cơ sở đăng kiểm xe cơ giới vừa được Bộ GTVT ban hành quy định rõ về khoảng cách tối thiểu với trường học, bệnh viện. ...

Cháy nhà hàng 3 tầng ở trung tâm TPHCM, nhiều người bỏ chạy

Nhà hàng 3 tầng ở trung tâm TPHCM xảy ra cháy kèm khói đen bốc nghi ngút khiến nhiều người phải bỏ chạy tạo nên khung cảnh hỗn loạn. Khoảng 10h sáng nay (18/12), người dân sống trên đường Cao Thắng, phường 4, quận 3 (TPHCM) phát hiện ngọn lửa bốc lên cao tại một nhà hàng 'bít tết kiểu Pháp' có kết cấu 3 tầng. Thời điểm xảy ra hoả hoạn, nhà hàng này đang hoạt động. Nhiều thực khách...

Biển số xe 11 ở tỉnh nào?

Khi tham gia giao thông tại Việt Nam, bạn có bao giờ tự hỏi biển số xe của các tỉnh thành có ý nghĩa gì chưa? Biển số xe không chỉ nhận diện phương tiện mà còn cho biết nguồn gốc xuất xứ của chiếc xe đó. Đặc biệt, biển số xe 11 là một trong những trường hợp thú vị vì nó đại diện cho vùng đất Cao Bằng.Biển số xe là yếu tố quan trọng giúp việc...

Thủ tướng dự hội nghị toàn quốc ngành văn hóa, thể thao và du lịch

(NLĐO)- Ngành công nghiệp văn hóa đã có những dấu ấn đột phá với các chương trình có tầm vóc, sức thu hút và hiệu ứng xã hội lớn ...

Triển khai Chương trình MTQG 1719 ở KVBG biển tỉnh Sóc Trăng: Hệ thống chính trị vào cuộc – Người dân đồng thuận

Sóc Trăng xác định công tác chỉ đạo, điều hành thực hiện các Chương trình mục tiêu quốc gia là nhiệm vụ trọng tâm, trọng điểm, để đảm bảo sự nhất quán và sớm phát huy hiệu quả các chương trình, dự án, từ đó đóng góp vào sự phát triển toàn diện và bền vững của tỉnh. Để thực hiện thắng lợi các nhiệm vụ, chỉ tiêu đề ra trong thời gian qua, là nhờ tinh thần đoàn...

Mới nhất

Tín dụng chính sách “xóa trắng” hộ nghèo

Năm 2024, tỉnh Quảng Ninh đặt chỉ tiêu không còn hộ nghèo. Như vậy, gần 7.000 hộ nghèo trong toàn tỉnh Quảng Ninh, theo thống kê năm 2014, chỉ mất 10 năm đã được “xóa trắng”. Đây là kết quả của các chương trình hỗ trợ giảm nghèo bền vững mà tỉnh đã triển khai, trong đó có...

Khó sở hữu nhà trước tuổi 30

(Dân trí) - Chuyên gia cho rằng giá nhà liên tục tăng trong nhiều năm, vượt quá khả năng chi trả của người dân. Giá nhà có thể giảm hay không là câu hỏi khó, thách thức rất lớn của thị trường. Tại tọa đàm Bất động sản 2025 do VTV Digital phối hợp tổ chức, câu chuyện về giá...

Từ 2025 cơ sở đăng kiểm mới phải cách trường học, bệnh viện tối thiểu 50m

Quy chuẩn kỹ thuật quốc gia về cơ sở vật chất kỹ thuật và vị trí của cơ sở đăng kiểm xe cơ giới vừa được Bộ GTVT ban hành quy định rõ về khoảng cách tối thiểu với trường học, bệnh viện. ...

Cháy nhà hàng 3 tầng ở trung tâm TPHCM, nhiều người bỏ chạy

Nhà hàng 3 tầng ở trung tâm TPHCM xảy ra cháy kèm khói đen bốc nghi ngút khiến nhiều người phải bỏ chạy tạo nên khung cảnh hỗn loạn. Khoảng 10h sáng nay (18/12), người dân sống trên đường Cao Thắng, phường 4, quận 3 (TPHCM) phát hiện ngọn lửa bốc lên cao tại một nhà hàng 'bít tết kiểu...

Tổng Bí thư Tô Lâm dự Chương trình nghệ thuật ‘Vang mãi khúc quân hành’

Tối 17/12, chương trình nghệ thuật “Vang mãi khúc quân hành” - tôn vinh các thế hệ chiến sỹ Quân đội nhân dân Việt Nam đã diễn ra tại Nhà hát Hồ Gươm (Hà Nội). Tổng Bí thư Tô Lâm; Thủ tướng Chính phủ Phạm Minh Chính dự chương trình. Cùng dự có: Đại tướng Phan Văn Giang, Ủy viên Bộ...

Mới nhất
