HĐND tỉnh Bình Thuận phê duyệt chủ trương kéo dài thời gian thực hiện 3 dự án do Ban Quản lý dự án đầu tư xây dựng các công trình Nông nghiệp và Phát triển nông thôn làm chủ đầu tư.
HĐND tỉnh Bình Thuận phê duyệt chủ trương kéo dài thời gian thực hiện 3 dự án do Ban Quản lý dự án đầu tư xây dựng các công trình Nông nghiệp và Phát triển nông thôn làm chủ đầu tư.

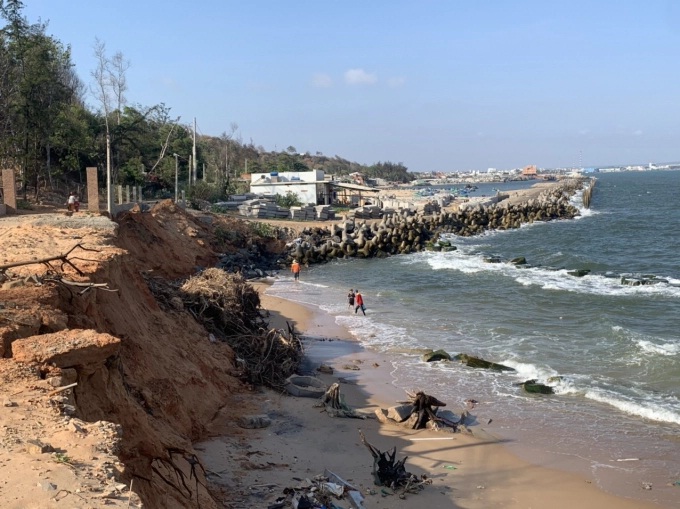

Tình trạng sạt lở bờ biển trên địa bàn huyện Tuy Phong (hình minh họa) |
Theo đó, 3 dự án gồm: Dự án đường liên huyện dọc kênh chính qua huyện Hàm Thuận Bắc, Bắc Bình, Tuy Phong; Dự án đầu tư các kè biển trên địa bàn Tuy Phong và Dự án hệ thống cấp nước xã Tân Lập, huyện Hàm Thuận Nam.
Cụ thể, theo tờ trình UBND tỉnh Bình Thuận, Dự án đầu tư các kè biển trên địa bàn Tuy Phong có thời gian thực hiện 3 năm (từ năm 2020 và chuyển tiếp sang giai đoạn 2021 – 2025). Dự án có tổng mức đầu tư 74,402 tỷ đồng, nguồn vốn đầu tư từ nguồn dự phòng ngân sách Trung ương năm 2019, vốn ngân sách tỉnh và ngân sách Trung ương hỗ trợ giai đoạn 2021 – 2025.
Dự án đã hoàn thành và bàn giao đưa vào sử dụng vào ngày 15/4/2024, kéo dài 422 ngày so với tiến độ quy định. Nguyên nhân, trong quá trình triển khai và thi công dự án có vướng mặt bằng thi công, giải quyết hồ sơ thiết kế dự án. Về nguồn vốn đã bố trí cho dự án đến nay là 53,915 tỷ đồng, đã giải ngân là 53,897 tỷ đồng, còn lại chưa giải ngân 18 triệu đồng. Chủ đầu tư cam kết đến năm 2025 sẽ hoàn thành xong việc quyết toán công trình và chịu trách nhiệm trước UBND tỉnh về việc chậm trễ tiến độ thực hiện dự án.
Về Dự án hệ thống cấp nước xã Tân Lập, huyện Hàm Thuận Nam, thời gian thực hiện 3 năm, tiến độ thực hiện từ năm 2022 đến năm 2024; tổng mức đầu tư dự án là 55,160 tỷ đồng từ nguồn vốn đầu tư từ ngân sách tỉnh.
Nguyên nhân chậm tiến độ là do thời gian chuẩn bị đầu tư kéo dài từ tháng 8/2021 – 4/2023 do phải thực hiện thêm các thủ tục ngoài báo cáo nghiên cứu khả thi. Về nguồn vốn đã bố trí cho dự án đến nay là 37,756 tỷ đồng, đã giải ngân vốn là 3,611 tỷ đồng, còn lại chưa giải ngân là 34,145 tỷ đồng. Chủ đầu tư cam kết chủ động phối hợp với các đơn vị liên quan để hoàn thành, quyết toán đưa vào sử dụng trong năm 2025.
Còn lại, Dự án đường liên huyện dọc kênh chính qua huyện Hàm Thuận Bắc, Bắc Bình, Tuy Phong có tổng mức đầu tư là 950,018 tỷ đồng từ nguồn vốn đầu tư từ nguồn trái phiếu Chính phủ và ngân sách tỉnh; thời gian thực hiện dự án 5 năm. So với tiến độ quy định, thời gian thi công dự án đã kéo dài thêm 1 năm.
Nguyên nhân được xác định do trong quá trình triển khai thực hiện có điều chỉnh, bổ sung một số hạng mục công trình và còn vướng công tác đền bù, giải phóng mặt bằng. Nguồn vốn cho dự án đến nay là 950,018 tỷ đồng, đã giải ngân là 931,023 tỷ đồng, còn lại chưa giải ngân 18,995 tỷ đồng. Chủ đầu tư cam kết đến hết năm 2024 sẽ đưa vào khai thác, sử dụng và quyết toán công trình.
